Najprawdopodobniej transport elementów odbędzie się na początku czerwca.
(Fot: Z powodu wysokiej wody na Sanie, firma która zajmie się transportem, musiała cały sprzęt przenieść w bezpieczne miejsce/ UG Gorzyce)
Z powodu wysokiego stanu wody na Sanie, we Wrzawach w gminie Gorzyce przerwano przygotowania nadbrzeża do przeładunku elementu turbiny dla Elektrociepłowni Stalowa Wola. Firma która zajmie się transportem, musiała także ewakuować z placu budowy potężny dźwig.

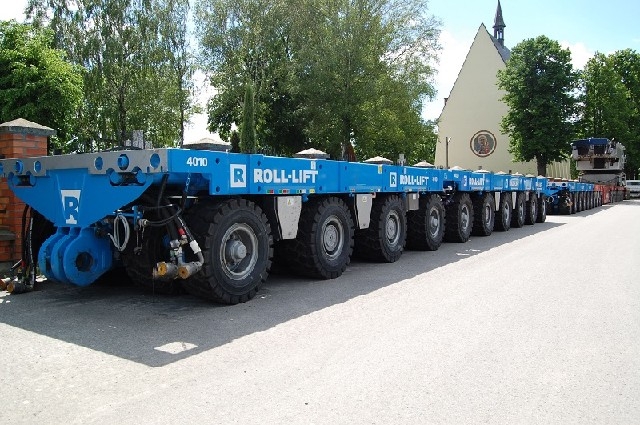

Obecnie ważący kilkaset ton ładunek znajduje się na specjalnych barkach w niewielkiej odległości od przystani promowej we Wrzawach. Po dotarciu na miejsce, ładunek zostanie przeniesiony na ruchomą platformę, a następnie najpierw drogą wojewódzką, następnie krajową 77 oraz ulicami osiedla Rozwadów przewieziony do powstającej Stalowej Woli elektrociepłowni.
Wójt Gorzyc Marian Grzegorzek przyznaje, że transport tak dużego elementu będzie wiązał się z pewnymi utrudnieniami dla kierowców jak i okolicznych mieszkańców:
